新長田合同庁舎整備関連

2018年8月 鉄骨建方 進捗率約80%

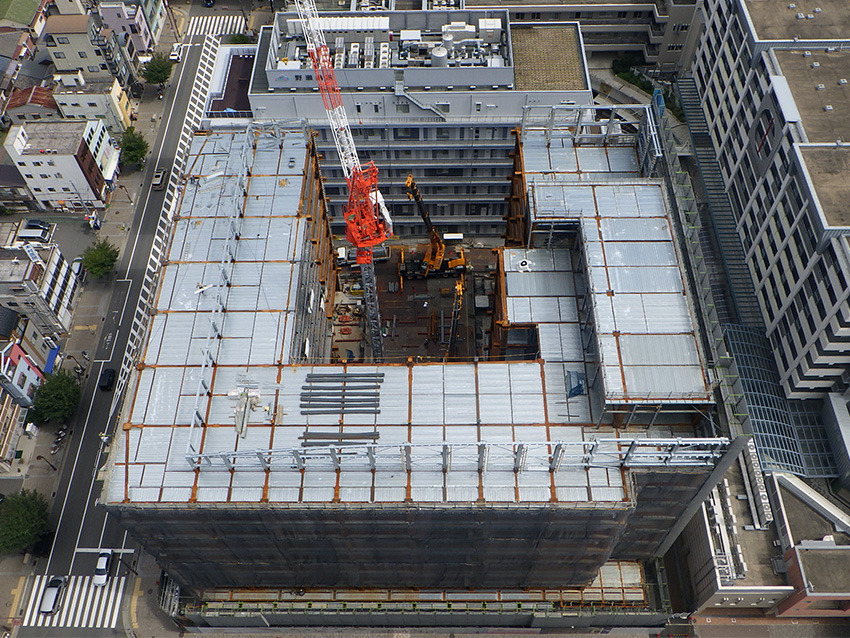

写真①:鉄骨工事

2018年8月中旬、五位池線(タンク筋)側の建て方も完了し、残すは中央の2区画のみとなりました。

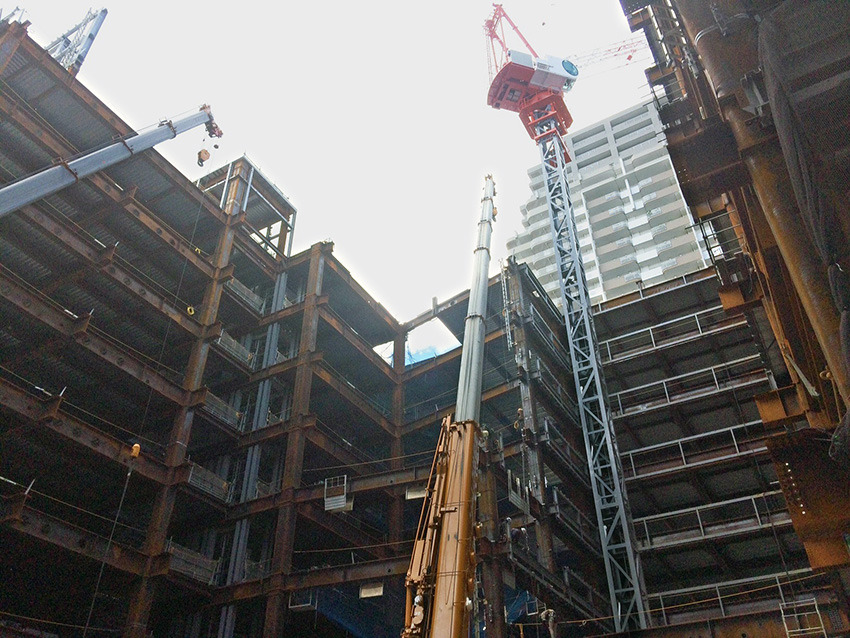

写真②:タワークレーン

重機の中にタワークレーンが仲間入りしました。工事終盤まで建物中央に据えたまま材料の荷揚げを行います。

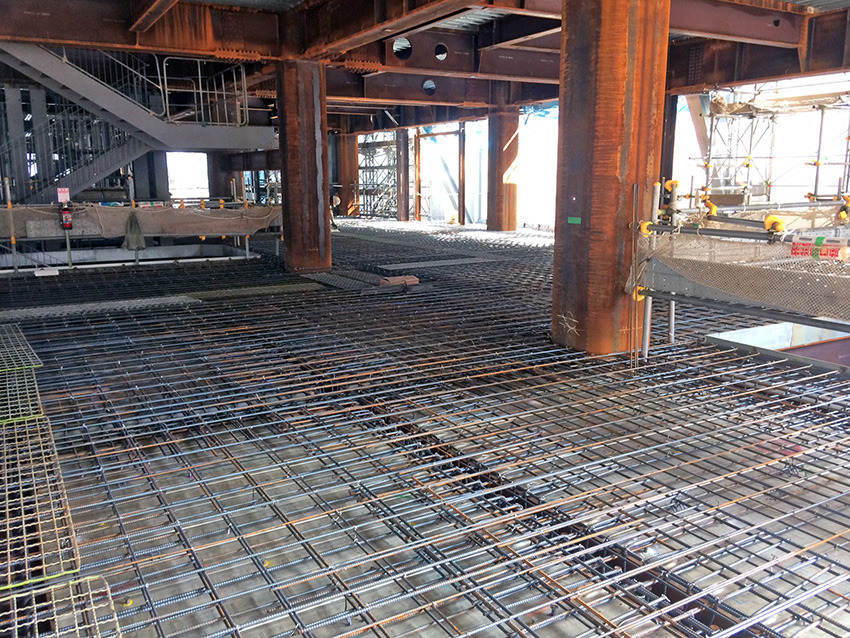

写真③:2階床

2階床の配筋状況です。9月中旬より、下の階から順番に床のコンクリート打設を開始していきます。
